لماذا تفشل مبادرات التميز المؤسسي قبل أن تبدأ؟
يدخل المدير العام قاعة الاجتماع وهو مقتنع بأن جهته تستحق التميز. تُعرض عليه نماذج عالمية مرموقة، ويُقال له إن جهة أخرى طبّقت أحدها فقفزت نتائجها. يوافق، وتُعتمد الميزانية، ويُشكَّل الفريق، ويُقام حفل إطلاق أنيق. وبعد ستة أشهر تصل التقارير: مؤشرات متواضعة، وموظفون صامتون، وملفات جميلة لا تشبه ما يجري فعلاً في المكاتب. فيسأل الجميع السؤال المعتاد: لماذا لم ننفّذ بجدية أكبر؟
هذه المقالة تقترح أن السؤال خاطئ من أساسه. المبادرة لم تفشل لأن أحداً قصّر في التنفيذ، بل لأنها بُنيت على صورة متخيَّلة للمؤسسة، صورة لم يفحصها أحد قبل أن يبدأ العمل. سنتابع في هذا المقال حالة واحدة من أولها إلى آخرها، هي حالة سلمى وهي تطلق مبادرة تميز في جهة خدمية. وفي كل قسم سنرى نمطاً من أنماط الفشل الستة، ثم نرى كيف تغيّرت حالتها حين عالجته. وفي النهاية ستخرج بطريقة عملية للبدء من واقعك أنت: كيف تكتب تشخيصاً صادقاً، وكيف تثبّت نقطة بداية مقيسة، ومن الذي ينبغي أن يكون في الغرفة حين تُتخذ القرارات.
سلمى تطلق مبادرتها
سلمى مديرة التميز المؤسسي في جهة خدمية افتراضية تُصدر التراخيص للمنشآت الصغيرة. شكوى المستفيدين معروفة في الجهة كلها: الترخيص يتأخر كثيراً. وفي اجتماع للإدارة العليا يتفق الحاضرون على الحل، ويقول المدير العام: «نحتاج إلى نموذج تميز عالمي، فلنطبّقه». تتحمس سلمى، فهذه فرصتها. تختار إطاراً مشهوراً، وتشكّل لجنة من ثمانية أعضاء، وتحجز قاعة الاحتفال.
بعد ثلاثة أشهر تتراكم أمامها وثائق كثيرة: سياسات جديدة، وخرائط عمليات، ودليل أدلة للتقييم. لكن طابور المستفيدين لم يقصر. وحين تسأل مشرفة الاستقبال عن رأيها في المبادرة تجيب بابتسامة مهذبة: «جميلة، سنرى». لا أحد يعترض، ولا أحد يتغيّر.
القصة افتراضية، وأرقامها مصوغة للتوضيح فقط، لكن ملامحها مألوفة لكل من عمل في مبادرة تحسين. وسؤال سلمى الأول سيكون السؤال الذي نتجنبه في العادة: ماذا افترضنا قبل أن نبدأ؟
“المبادرة التي تبدأ من افتراض لم يختبره أحد، تتقن السير في الاتجاه الخطأ.”
الفشل يبدأ في الافتراض لا في التنفيذ
حين تتعثر مبادرة، يميل الجميع إلى البحث عن لحظة الانهيار في مرحلة التنفيذ: الفريق تأخر، والالتزام ضعف، ودعم القيادة خفّ. هذا التشريح يبدأ من المكان الخطأ. فالقرار الذي حدّد مصير المبادرة اتُّخذ قبل التنفيذ بأشهر، في لحظة هادئة لم يلحظها أحد: لحظة افترضنا فيها أننا نعرف واقعنا.
كل مبادرة تحمل في داخلها صورة ذهنية عن المؤسسة: كيف تجري العمليات، وأين المشكلات، ومن يفعل ماذا، ولماذا تتأخر الأمور. هذه الصورة هي التشخيص. وفي أغلب الأحيان لا يُكتب ولا يُختبر ولا يُراجع، بل يُفترَض فقط. تجتمع القيادة في قاعة، وترسم العملية على لوح كما يتذكرها الحاضرون، ثم تتفق على «المشكلة» وتنطلق نحو الحل. لكن ما على اللوح هو العملية كما يتخيلها من لا ينفذها يومياً، لا كما يعيشها من يقف خلف شباك الخدمة.
وهنا مغالطة نقع فيها جميعاً: نعامل التشخيص كخطوة سريعة بديهية، وهو في الحقيقة أصعب مراحل المبادرة وأخطرها. الطبيب الذي يصف الدواء قبل أن يفحص المريض لا نسميه سريعاً، بل نسميه متهوراً. ومع ذلك نقبل أن تنطلق مبادرة تكلّف ملايين الريالات على تشخيص لم يستغرق أكثر من اجتماع واحد.
والنتيجة أن الاجتهاد كله يُوجَّه إلى مشكلة قد لا تكون هي المشكلة. وكلما أتقن الفريق التنفيذ، ترسّخ الحل الخطأ أعمق، وصار التراجع عنه أصعب وأغلى.

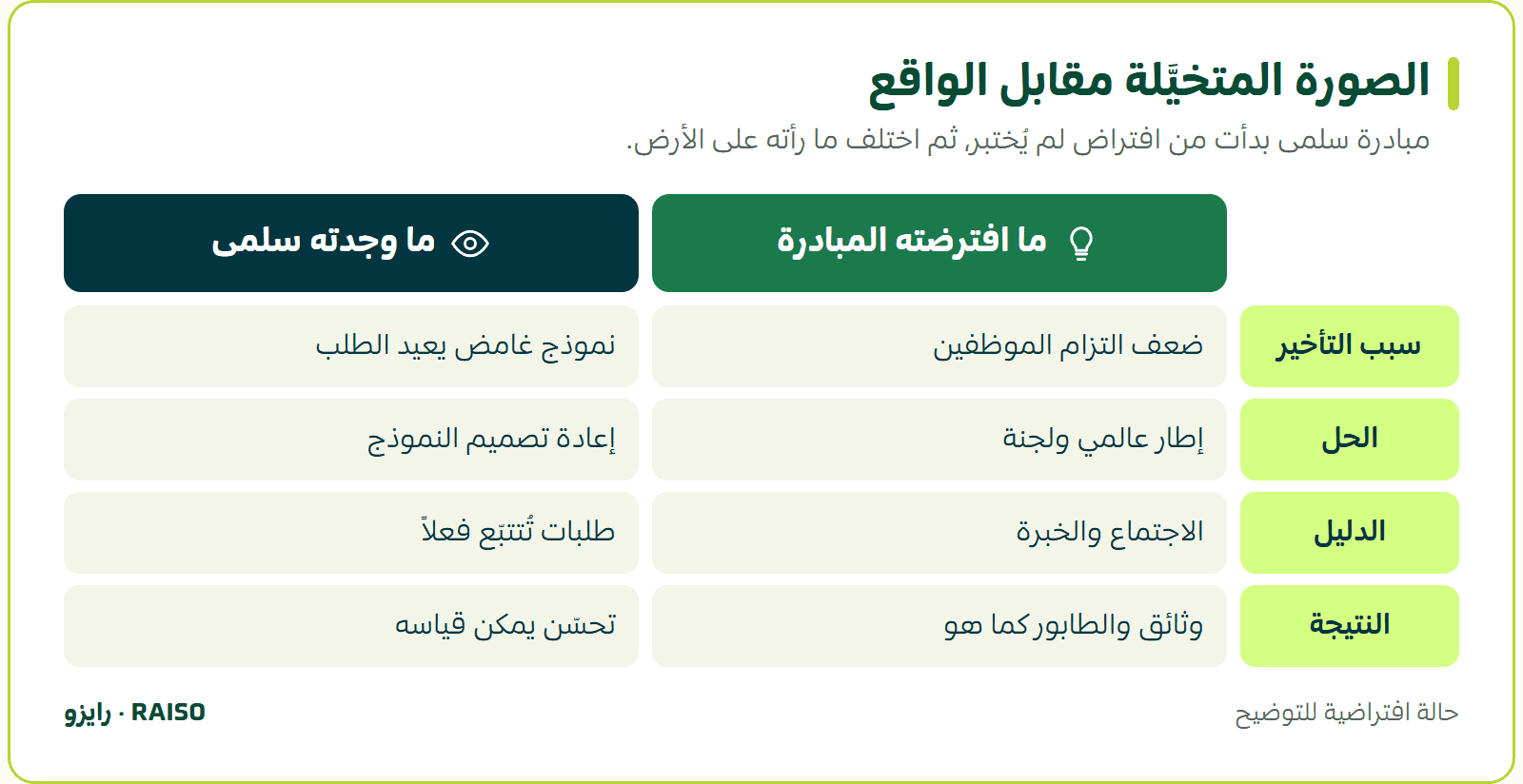

في الحالة الآن: تعود سلمى إلى الاجتماع الذي أُطلقت فيه المبادرة وتسأل نفسها سؤالاً واحداً: ماذا كنا نعتقد عن سبب التأخير؟ تكتب على ورقة ثلاثة افتراضات: «الموظفون لا يلتزمون بالإجراءات»، و«نحتاج إلى أتمتة»، و«الإطار العالمي سيحل الباقي». ثم تلاحظ ما لم تلاحظه من قبل: لم يختبر أحد واحداً منها.
“اكتب الافتراضات التي تقوم عليها مبادرة تعمل عليها الآن، ثلاثة على الأقل. ثم ضع بجانب كل افتراض سؤالاً واحداً: ما الدليل الذي رأيته بعيني؟”
النمط الأول: الانطلاق بلا تشخيص
أبسط أنماط الفشل وأكثرها شيوعاً أن تبدأ المبادرة بلا فحص للواقع أصلاً. لا قياس للقاعدة التشغيلية، ولا محاولة جادة لفهم كيف تجري الأمور قبل محاولة تغييرها. تُختصر مرحلة الفهم كلها في انطباعات القيادة وذاكرتها، ثم يُقفز مباشرة إلى تصميم الحل.
لهذا أسباب مفهومة. الإلحاح على النتائج يجعل التشخيص يبدو تأخيراً بلا قيمة ظاهرة. والثقة بالخبرة تقول: «نحن نعرف مؤسستنا، عملنا فيها سنوات». وثقافة كثير من المؤسسات تكافئ الحركة السريعة وتعاقب التأني، فيُنظر إلى من يطلب وقتاً للفحص كأنه متردد.
لكن خبرة القيادة، مهما عظمت، تظل رؤية من الأعلى. المدير التنفيذي يرى العملية كما تظهر في التقارير ولوحات المؤشرات. وبين ما يُرفع إلى الأعلى وما يحدث في الأسفل فجوة ثابتة: التقارير تُنقّى وتُلمَّع في طريقها صعوداً، فتصل الصورة أنظف وأبسط من الواقع. والقرار المبني على صورة منقّاة مبني على معلومة ناقصة منذ البداية.
والثمن أن المبادرة قد تحل مشكلات غير موجودة، أو تتجاهل المشكلة الحقيقية. مؤسسة تؤتمت عملية معطوبة في جوهرها تحصل على نسخة أسرع من الفوضى. وأخرى تطلق برنامج تدريب ضخماً بينما العلة في تصميم العملية لا في مهارة المنفذين.
في الحالة الآن: تقرر سلمى أن تجلس ثلاثة أيام في قسم الاستقبال وتتبع خمسة طلبات ترخيص من لحظة وصولها إلى لحظة صدورها. تكتشف أمراً لم يذكره أحد في الاجتماع: ثلاثة من الطلبات الخمسة عادت إلى أصحابها مرتين بسبب نقص في المرفقات، لأن نموذج التقديم لا يوضح أي مرفق مطلوب. المشكلة ليست التزام الموظفين، بل نموذج غامض.
“اختر عملية واحدة في جهتك وتتبّع حالة حقيقية واحدة منها من أولها إلى آخرها، دون أن تسأل أحداً عن رأيه. دوّن كل انتظار وكل إعادة وكل تحويل.”
النمط الثاني: نسخ النموذج بدل فهمه
حين تقرر مؤسسة أن تتميز، فأول ما تفعله غالباً أن تبحث عن نموذج نجح في مكان آخر. شركة طبّقت منهجية فقفزت نتائجها، أو جهة تبنّت إطاراً شهيراً فنالت جائزة. فتُستورد التجربة كاملة، بأدواتها ومصطلحاتها وخطواتها، على أمل أن تتكرر النتيجة. وهنا يكمن الخطأ: استبدلنا الفهم بالنسخ.
النموذج الناجح حلٌّ صُمّم لمشكلة بعينها في سياق بعينه. لم ينجح لأنه جيد في ذاته، بل لأنه ناسب واقع المؤسسة التي طبقته: ثقافتها، ونضجها التشغيلي، وطبيعة قطاعها. وحين تنقل الحل دون أن تنقل فهم المشكلة التي صُمّم لها، فأنت تنقل القشرة وتترك الجوهر.
وأطر التميز العالمية، على قيمتها الكبيرة، صُمّمت لتكون مرايا تقيس بها المؤسسة نفسها، لا قوالب تُصبّ فيها. فإذا تعاملت الجهة مع الإطار كقائمة فحص تستوفي بنودها لإرضاء مقيّم خارجي، تحوّل التميز من ممارسة حقيقية إلى طقس توثيقي: تُجمع الأدلة، وتُكتب السياسات، وتُحضَّر الملفات، والواقع على حاله.
“النموذج العالمي إجابة عن سؤال طرحته مؤسسة أخرى. ومن يستورد الإجابة دون أن يطرح سؤاله أولاً يحصل على جواب صحيح لمشكلة لا يملكها.”
والأخطر أن النسخ يعطّل التفكير. حين نملك نموذجاً جاهزاً نشعر أننا أُعفينا من عناء فهم واقعنا الخاص، فيصير النموذج بديلاً عن التشخيص لا أداة له. نقضي شهوراً في مواءمة المؤسسة مع النموذج، بدل أن نقضي أياماً في فهم المؤسسة ثم اختيار ما يناسبها من النموذج.
في الحالة الآن: تعيد سلمى قراءة الإطار الذي اختارته، لكن بسؤال جديد. لا تسأل «ماذا يطلب مني؟» بل «أي جزء منه يجيب عن مشكلة النموذج الغامض والمرفقات الناقصة؟». تجد معيارين فقط يمسّان مشكلتها، وتقرر أن تبدأ بهما، وتؤجّل الباقي إلى أن تعرف ما تحتاجه فعلاً.
“خذ أي إطار أو منهجية تعمل بها جهتك، واكتب المشكلة الأصلية التي صُمّم لها في سطر واحد. ثم اكتب في سطر ثانٍ: هل عندنا هذه المشكلة بالفعل؟”
النمط الثالث: غياب القاعدة التشغيلية
تخيّل طبيباً يبدأ علاجاً دون أن يقيس ضغط مريضه أو حرارته. كيف سيعرف أن العلاج ينفع؟ هذا بالضبط ما تفعله مبادرات كثيرة حين تنطلق بلا قاعدة تشغيلية مقيسة، أي صورة دقيقة وموثّقة للواقع كما هو الآن قبل أي تدخل. نسمّيها بالإنجليزية Operational Baseline، وهي نقطة البداية التي يُقاس عليها كل ما يأتي بعدها.
القاعدة التشغيلية ليست أرقاماً للزينة. هي أجوبة مقيسة عن أسئلة بسيطة: كم تستغرق العملية فعلاً من بدايتها إلى نهايتها؟ كم مرة تُعاد المهمة بسبب خطأ؟ أين تتكدس الأعمال وتنتظر؟ كم من وقت الموظف يذهب إلى عمل يضيف قيمة، وكم يذهب إلى تصحيح ومراجعة وانتظار؟ بلا هذه الأجوبة تتحول كل دعوى تحسين لاحقة إلى رأي لا يمكن إثباته ولا دحضه.
وغياب القاعدة يصنع مشكلتين. الأولى أننا لا نعرف من أين ننطلق، فنشخّص بالحدس: «العملية بطيئة». كم بطيئة؟ مقارنة بماذا؟ والثانية أخطر: لن نعرف أبداً إن كنا تحسّنا. فبعد أشهر، حين يُسأل الفريق عن الأثر، لا يملك إلا انطباعات: «الأمور أفضل والناس أكثر رضا». وهذه لا تصمد أمام سؤال تنفيذي واحد: بكم تحسّنا وبأي دليل؟
وللغياب ثمن سياسي أيضاً. المبادرة التي لا تملك مرجعاً لا تستطيع إثبات قيمتها، فتصبح عرضة للإلغاء عند أول ضغط على الميزانية. ويُحكم على عمل ربما كان مفيداً بالموت، لأنه عجز عن إثبات أنه كان مفيداً.

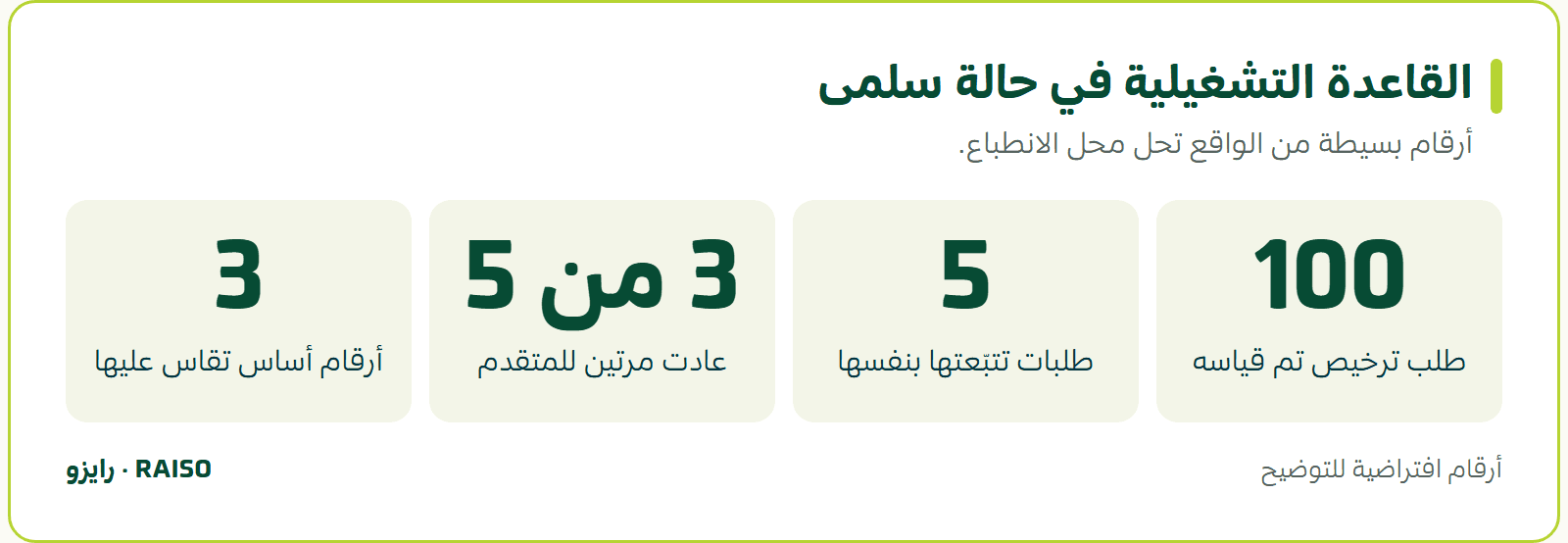

في الحالة الآن: تقيس سلمى مئة طلب ترخيص من الأشهر الماضية، وتخرج بثلاثة أرقام بسيطة. الزمن المتوسط من التقديم إلى الصدور، ونسبة الطلبات التي عادت لنقص المرفقات، وعدد المكاتب التي مرّ بها الطلب الواحد. الأرقام ليست جميلة، لكنها أول شيء حقيقي في ملف المبادرة، وهي ما سيُقاس عليه كل تحسين.

“اختر ثلاثة أسئلة عن زمن العملية أو أخطائها أو انتظارها، وأجب عنها بأرقام من عشرين حالة سابقة على الأقل. احتفظ بالورقة، فهي قاعدتك.”
النمط الرابع: مسرح القيادة بدل التزامها
في كل إطلاق لمبادرة كبرى مشهد يتكرر. القائد التنفيذي يفتتح الحدث بكلمة ملهمة، ويعلن أن التميز أولوية استراتيجية، ثم تُلتقط الصور وتُوزَّع على القنوات الداخلية. هذا المشهد إن توقف عند هذا الحد ليس التزاماً، بل مسرحٌ قيادي. وهو من أخطر الأنماط لأنه يحاكي الدعم الحقيقي بدقة تخدع الجميع، بمن فيهم القائد نفسه.
الفرق بين المسرح والالتزام يظهر بعد انتهاء الحفل. الالتزام يعني أن يخصّص القائد وقته لا كلماته فقط: يحضر مراجعات التقدم بانتظام، ويسأل أسئلة صعبة، ويتخذ قرارات مكلفة تزيح العقبات، ويعيد توزيع الموارد حين يلزم. أما المسرح فيكتفي بالرمز: خطاب في البداية، وغياب بعده، وانشغال بما هو «أهم» حين تصطدم المبادرة بأول جدار.
والموظفون يقرؤون هذه الإشارات بدقة مذهلة. لا يستمعون لما يقوله القائد بقدر ما يراقبون ما يفعله. فإذا رأوا أن من أطلق المبادرة بحماس لم يحضر أياً من مراجعاتها، فهموا الرسالة فوراً: هذه ليست أولوية فعلية. فيمنحونها القدر نفسه من الاهتمام الذي منحها إياه قائدها، أي قدراً شكلياً.
وللمسرح علاقة خفية بالتشخيص الخاطئ. فحين يُبنى التشخيص في غرفة مغلقة، يصعب على القائد أن يلتزم التزاماً عميقاً، لأنه في قرارة نفسه غير متيقن أن المشكلة المطروحة هي المشكلة الحقيقية. الالتزام يولد من القناعة، والقناعة من الفهم، والفهم من التشخيص الصادق. القائد الذي رأى الأرقام بعينه يلتزم لأنه يعرف، والذي وُضع أمامه عرض تقديمي يجامل لأنه لا يعرف.
في الحالة الآن: تطلب سلمى من المدير العام ساعة واحدة، لا لتعرض عليه خطة، بل لتريه الأرقام الثلاثة وتصحبه إلى قسم الاستقبال ليرى حالة طلب ترخيص عائد للمرة الثانية. يعود من الجولة صامتاً، ثم يقول: «ضعوا مراجعة المبادرة كل أسبوعين في جدولي، وأنا أحضرها». للمرة الأولى يتحول الدعم من كلمة إلى موعد.
“اسأل نفسك أو قائدك: ما القرار الصعب الوحيد الذي اتخذناه لصالح هذه المبادرة منذ إطلاقها؟ إن لم يكن هناك جواب، فهذا هو المسرح.”
النمط الخامس: مبادرة بلا مالك
كثير من مبادرات التميز يولد يتيماً. تُطلق بزخم، ثم تُسند إلى «لجنة» أو «فريق عمل» أو إلى إدارة مشغولة أصلاً بمهامها، دون أن يكون هناك شخص واحد يملكها فعلاً ويُحاسَب على نتيجتها. وحين تكون المسؤولية موزعة على الجميع فهي في الحقيقة ليست على أحد.

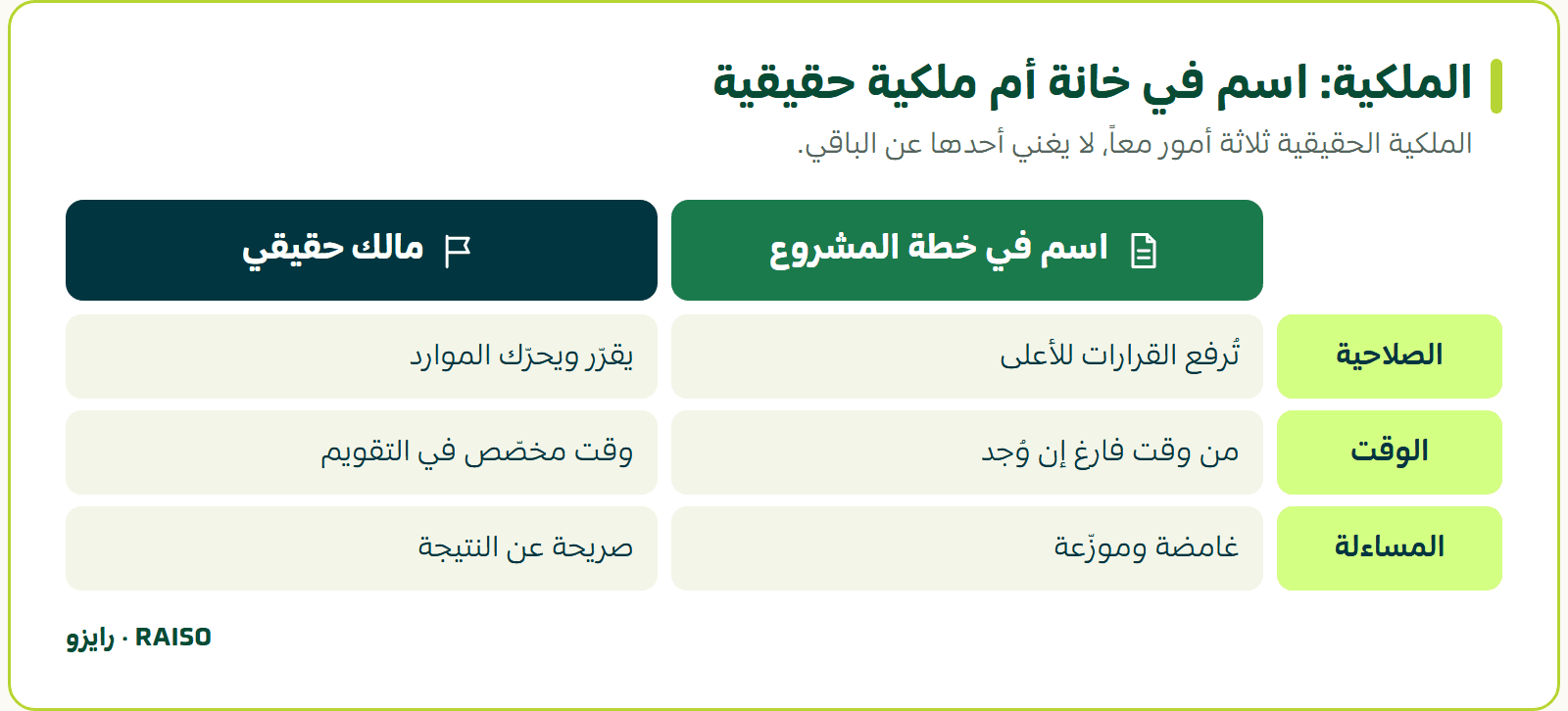

الملكية ليست اسماً في خانة «المسؤول» في خطة المشروع. الملكية الحقيقية ثلاثة أمور معاً: الصلاحية لاتخاذ القرار وتحريك الموارد، والوقت المخصص فعلاً لا المقتطع من فراغ الجدول، والمساءلة الصريحة عن النتيجة نجاحاً أو فشلاً. وإذا غاب واحد منها صارت الملكية عنواناً بلا مضمون.

في غياب المالك تتعطل المبادرة بطرق يصعب تتبعها. القرارات المعلّقة تتراكم لأن لا أحد يملك صلاحية حسمها. والنزاعات بين الإدارات حول الأولويات تبقى بلا حَكَم. وزخم المبادرة يموت ببطء، لا بقرار صريح بإيقافها، بل بالإهمال حتى تُنسى. وهذا الموت البطيء أسوأ من الإلغاء الصريح، لأنه يستنزف الموارد دون أن يحرّر أحداً ليبحث عن بديل.
ويلتقي هذا النمط بالتشخيص من جهة مهمة. حين يكون التشخيص ضبابياً يصعب تحديد المالك، لأن المشكلة نفسها غير واضحة الحدود. أما حين يحدد التشخيص أين تكمن المشكلة، في أي عملية وتحت أي إدارة، فإن المالك الطبيعي يتعيّن من تلقاء نفسه. التشخيص الجيد يكشف المشكلة، ويكشف أيضاً من يجب أن يملك حلها.
في الحالة الآن: تبيّن لسلمى أن المشكلة تقع في ثلاث نقاط تتبع إدارة التراخيص نفسها: النموذج، وقائمة المرفقات، وتحويل الطلب بين المكاتب. فتقترح تعيين رئيس إدارة التراخيص مالكاً للمبادرة، بصلاحية تعديل النموذج وثلاثة أيام شهرياً مخصصة لها في جدوله، وتقرير يقدّمه بنفسه للمدير العام. أما اللجنة ذات الأعضاء الثمانية فتصبح فريقاً استشارياً.
“اكتب اسم الشخص الذي يملك مبادرتك اليوم، وبجانبه الصلاحية والوقت والمساءلة. إن لم تجد الثلاثة مكتوبة، فالمبادرة ما تزال يتيمة.”
النمط السادس: إرهاق التغيير، والخيط الذي يجمع الأنماط
حين تطرق مبادرة جديدة باب موظف خبر المؤسسة سنوات، لا تجد عقلاً فارغاً مستعداً للحماس، بل عقلاً مثقلاً بذاكرة مبادرات سابقة أُطلقت بالضجيج نفسه ثم تبخرت. هذا إرهاق التغيير، وهو ضريبة تدفعها المؤسسة عن كل مبادرة بدأت ولم تكتمل.
وهو ليس كسلاً ولا مقاومة عمياء، بل استجابة عقلانية. رأى الموظف الدورة تتكرر: إعلان كبير، حماس أولي، تدريب ونماذج جديدة، ثم فتور، ثم عودة صامتة إلى ما كان. وبعد مرتين أو ثلاث يتعلم أن أفضل استراتيجية هي الانتظار. لا يعارض علناً، بل يجاري ظاهرياً ويواصل عمله الحقيقي كما كان، واثقاً أن المبادرة ستمر كما مرّ ما قبلها.
والمفارقة أن إرهاق التغيير نتاج مباشر للتشخيص الخاطئ المتراكم. فكل مبادرة سابقة حلّت مشكلات لم يرها الموظف مشكلات حقيقية، وتجاهلت ما يعانيه يومياً. وهكذا تتشكل حلقة مفرغة: تشخيص خاطئ ينتج مبادرة فاشلة، والفشل ينتج إرهاقاً، والإرهاق يجعل المبادرة التالية أصعب، فإذا فشلت عمّق الإرهاق أكثر.

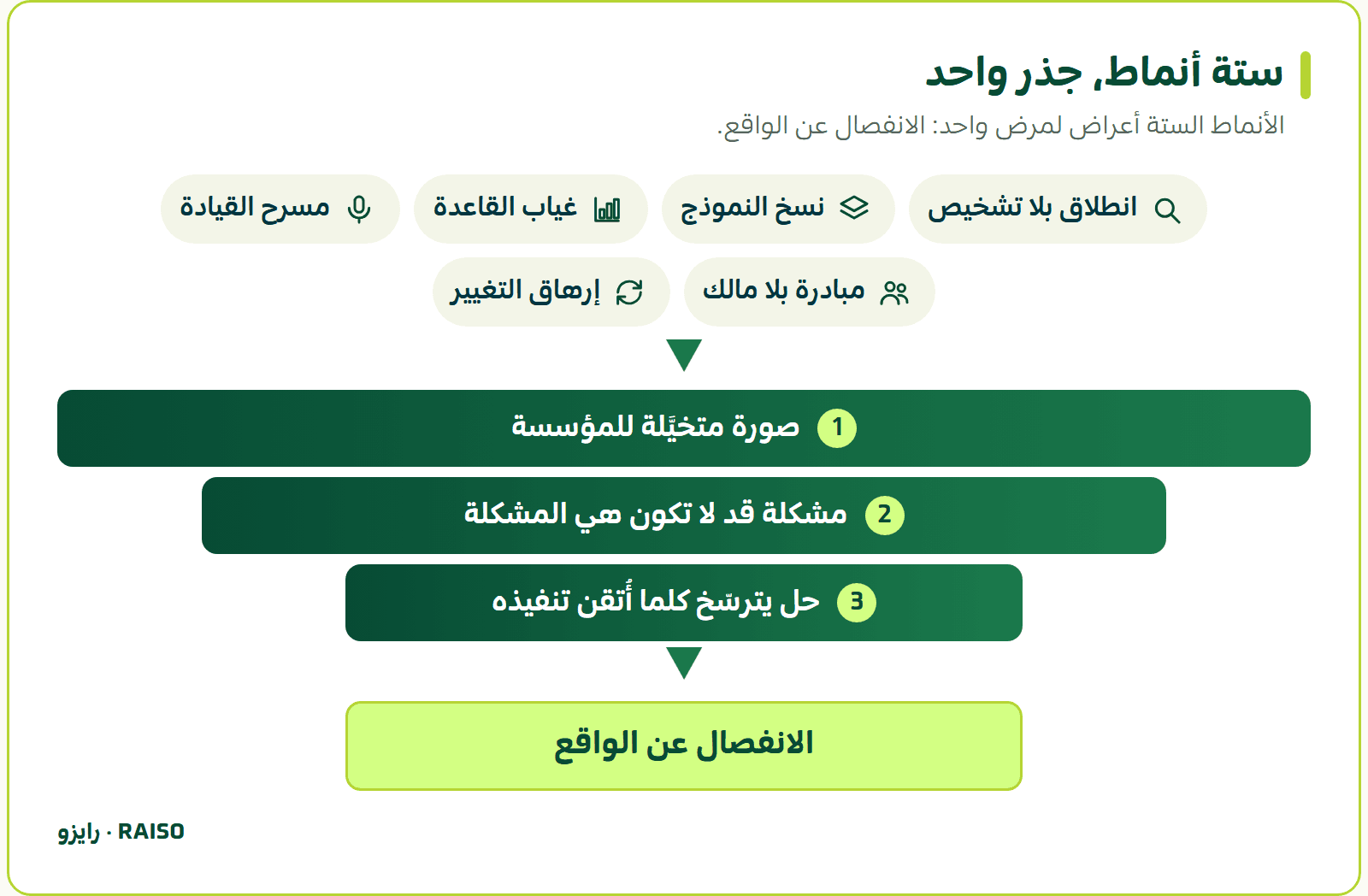

عندها يتضح الخيط الجامع. الأنماط الستة ليست ستة أمراض، بل عَرَض واحد بصور مختلفة، والمرض هو الانفصال عن الواقع: البدء من تصور عن المؤسسة بدل البدء من المؤسسة نفسها. الانطلاق بلا تشخيص رفض لفحص الواقع. ونسخ النماذج استبدال لفهمه بفهم مستورد. وغياب القاعدة إهمال لقياسه. ومسرح القيادة التزام ضعيف لأنه لا يستند إلى قناعة. وغياب المالك ثمرة تشخيص ضبابي. وإرهاق التغيير ميراث مبادرات انفصلت عن الواقع قبلها. وبدل أن نعالج كل عرض على حدة، نعالج الجذر، فتتراجع الأعراض معاً.

في الحالة الآن: لاحظت سلمى في اجتماع مع الموظفين أن الجميع يهز رأسه ولا يتكلم. فسألت بصراحة: «ما الذي حاولنا من قبل ولم ينجح؟». تحدثوا ساعة كاملة عن مبادرتين سابقتين. ثم قالت لهم إنها بدأت هذه المرة من تتبع الطلبات، ووضعت أمامهم حالة الطلب العائد. قال أحدهم: «هذه أول مرة يرى أحد ما نراه كل يوم».
“اسأل ثلاثة من المنفذين: ما المبادرة التي أُطلقت ولم تكتمل، ولماذا في رأيك؟ أنصت دون أن تدافع. هذا قياس مباشر لإرهاق التغيير في جهتك.”
كيف يبدأ التميز الحقيقي: من فهم القاعدة التشغيلية
إذا كان التشخيص الخاطئ أصل الداء، فالعلاج التزام بتشخيص صادق قبل اختيار أي حل. ولهذا طوّرت رايزو منهجها التشخيصي CorexSight™، وهو مدخل منظم لفهم القاعدة التشغيلية للمؤسسة كما هي فعلاً، لا كما تظهر في التقارير أو كما تُفترض في قاعات الاجتماعات. الفكرة بسيطة لكن نادراً ما تُطبق: قبل أن نصف الدواء، نفحص المريض فحصاً حقيقياً.
والغاية ليست تقريراً ضخماً يحفظ في الأدراج، بل صورة واقعية قابلة للقياس عن كيف تعمل العمليات فعلاً، وأين تُهدر القيمة، وأين الفجوة بين الموثّق والممارَس. وهو يحوّل التشخيص من انطباع يُجمع في اجتماع إلى ممارسة منضبطة تنصت للواقع من مصادره الأصلية. وهذه خمسة مبادئ يمكن لأي جهة جادة أن تتبناها مهما كان المنهج الذي تستعمله:
- اذهب إلى المصدر: افهم العملية من حيث تجري فعلاً، بالإنصات لمن ينفذها يومياً لا بما يُرفع إلى الأعلى.
- قِس قبل أن تغيّر: ثبّت قاعدة مرجعية للزمن والجودة والهدر، لتعرف من أين تنطلق وكيف تثبت أثرك لاحقاً.
- فرّق بين الموثّق والممارَس: ابحث عن الفجوة بين العملية المكتوبة والعملية الجارية، ففيها يسكن أغلب الخلل.
- حدّد المشكلة قبل الحل: قاوم إغراء القفز إلى النماذج قبل أن يكون لديك توصيف دقيق ومثبت للمشكلة.
- أشرك من سيعيش التغيير: اجعل المنفذين جزءاً من التشخيص، فتبني فهماً أصدق وقبولاً أعمق معاً.
حين تبدأ المبادرة من هذا الأساس تنقلب الأنماط الستة. لا انطلاق بلا تشخيص لأن التشخيص هو نقطة البداية. ولا نسخ أعمى لأن اختيار الحل يأتي بعد فهم المشكلة. وثمة قاعدة مقيسة تثبت الأثر، والتزام قيادي أعمق لأنه نابع من قناعة، ومالك واضح لأن التشخيص حدد أين تكمن المشكلة، وثقة متجددة لأن الموظف يرى أخيراً أن أحداً فهم واقعه قبل أن يطلب منه التغيير.
| # | السؤال | النمط الذي يكشفه | مطابق | مطابق جزئياً | غير مطابق |
|---|---|---|---|---|---|
| 1 | هل فحصنا الواقع بتتبّع حالات حقيقية قبل اختيار الحل؟ | الانطلاق بلا تشخيص | |||
| 2 | هل نعرف المشكلة الأصلية التي صُمّم لها الإطار الذي نطبّقه؟ | نسخ النموذج | |||
| 3 | هل لدينا أرقام مقيسة من حالات سابقة نقارن بها التحسن؟ | غياب القاعدة التشغيلية | |||
| 4 | هل اتخذ القائد قراراً صعباً لصالح المبادرة منذ إطلاقها؟ | مسرح القيادة | |||
| 5 | هل لمالك المبادرة صلاحية ووقت ومساءلة مكتوبة؟ | مبادرة بلا مالك | |||
| 6 | هل أصغينا للمنفذين عن مبادرات سابقة لم تكتمل؟ | إرهاق التغيير |
ضع علامة أمام كل سؤال بصدق، فالفجوات هي نقطة البداية.
في الحالة الآن: تكتب سلمى في صفحة واحدة تشخيصاً من أربع فقرات. المشكلة: الطلب يعود مرتين بسبب نموذج غامض. الدليل: ثلاثة أرقام من القاعدة، وخمس حالات تتبعتها بنفسها. المالك: رئيس إدارة التراخيص. الخطوة الأولى: إعادة تصميم النموذج خلال ثلاثة أسابيع. وبعد شهرين تقيس الأرقام نفسها مرة ثانية، وتجد أن الطلبات العائدة قلّت بوضوح. لم تحتج إلى جائزة لتعرف أن شيئاً تغيّر.
“اكتب تشخيصاً من صفحة واحدة لمبادرة تعمل عليها: المشكلة، والدليل المقيس، والمالك، والخطوة الأولى. إن لم تستطع كتابة الدليل، فاعرف أن عملك الأول هو أن تجمعه.”
“التميز لا يبدأ بالطموح في أن نكون أفضل، بل بالشجاعة في أن نرى أنفسنا كما نحن فعلاً.”
ماذا تحمل معك
تحمل معك أولاً أن فشل المبادرة يُقرأ من افتراضاتها لا من تنفيذها. وثانياً أن الأنماط الستة، الانطلاق بلا تشخيص ونسخ النماذج وغياب القاعدة ومسرح القيادة وغياب المالك وإرهاق التغيير، جذرها واحد: الانفصال عن الواقع. وثالثاً أن الدواء ليس مبادرة أكبر صوتاً، بل تشخيص أصدق: اذهب إلى المصدر، وقِس، وفرّق بين الموثّق والممارَس، وحدّد المشكلة قبل الحل، وأشرك المنفذين.
وفي سياق التحول الذي تعيشه المؤسسات السعودية ضمن رؤية 2030 يزداد هذا الدرس أهمية. فالرؤية تدفع الجهات، حكومية وخاصة، نحو موجة من مبادرات التطوير، وهذا الزخم نعمة إن صاحبه نضج في كيفية البدء، وهدر كبير إن انطلقت المبادرات جميعاً من التشخيص الخاطئ نفسه. والجهة التي تتعلم هذا الدرس تكسب ميزة هادئة لكنها حاسمة: توجّه كل ريال نحو المشكلة الحقيقية لأنها تعرفها. ويتطلب ذلك فضيلة نادرة هي التواضع المعرفي: أن يقول القائد «دعونا نفحص قبل أن نقرر».
ابدأ اليوم بخطوة صغيرة: اختر عملية واحدة في جهتك، وتتبّع حالة حقيقية منها، وسجّل ما تراه. وإن أردت أن تفعل ذلك بمنهج منظم ومعك فريق خبراء، فتواصل مع رايزو لحجز جلسة تشخيصية تبدأ من قاعدتك التشغيلية، قبل أن تقرر أي نموذج تتبنّى وأي حل تشتري.
